在建筑行业,资质挂靠是存续多年的行业常态:没有对应资质的队伍,借一家有资质企业的名头承揽工程;被挂靠方不用跑现场、不用管施工,甚至不用投入资金,只靠出个名义,就能按比例坐收管理费。很多人默认,只要双方签好书面协议,这笔钱就是稳拿的。

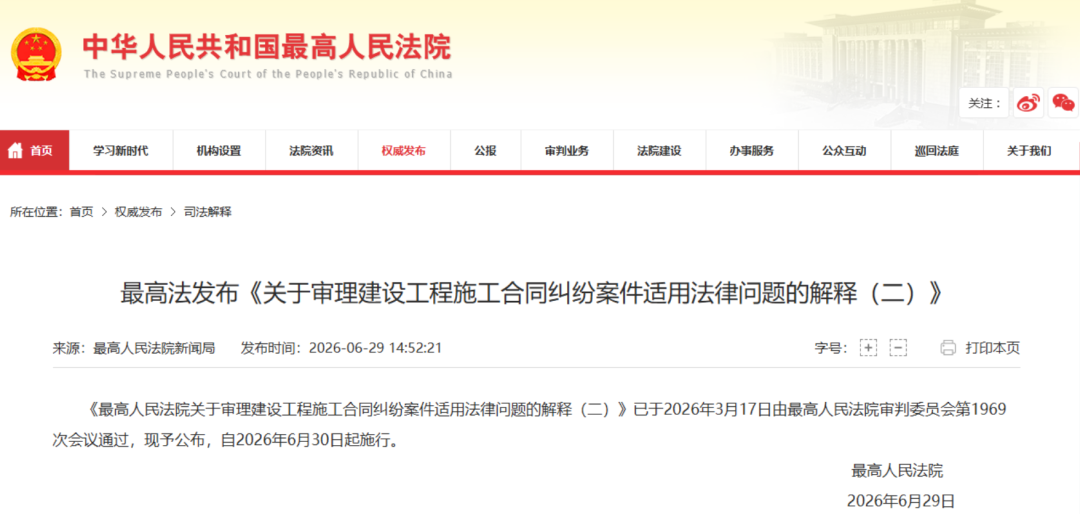

但随着最新司法解释落地,这套 “躺赚” 的逻辑,彻底行不通了。6 月 29 日,最高人民法院发布《关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》,自 6 月 30 日起正式施行。全文二十三条规则中,最牵动全行业神经的正是第三条:资质借用协议一律无效,出借资质一方主张的挂靠费、管理费,法院不予支持。无论合同上写的是管理费、服务费还是资质使用费,只要本质是靠出借资质收费,以后法律都不再兜底。
过去很多挂靠操作,都会给自己套上一层合规外衣:有的包装成内部承包,有的写成合作经营,有的走联营、劳务分包的形式,近年流行的加盟分公司模式,也常被用来规避挂靠认定。但合同名字再好听,也掩盖不了核心事实:项目是谁投的钱、现场是谁在管、风险是谁在担、施工队伍是谁的,这些都不是一纸协议就能洗白的。
这次新规的态度十分明确:建筑施工企业出借资质,或者允许他人以本企业名义承揽工程的,对应的协议直接认定无效。说白了,资质再也不能当成一块 “收费招牌”,光挂名不干活就能赚钱的逻辑,从司法层面被彻底否定。其实《建筑法》原本就明令禁止资质挂靠,只是过去很多人抱着 “行业惯例” 的心态,觉得大家都这么做,真有纠纷也能协商解决。而这次司法解释,相当于从司法裁判层面给这件事定了性,再想靠文字游戏蒙混过关,空间已经越来越小。
新规最核心的杀伤力,藏在这句规定里:建筑施工企业请求支付资质借用费、使用费的,人民法院不予支持。对不少靠出借资质谋生的企业来说,这相当于直接掐断了核心盈利逻辑。过去的模式十分 “划算”:不用组建施工队伍,不用垫付项目资金,借出名头收几个点的管理费;项目顺利就稳赚不赔,出了问题就把责任全推给挂靠方。这种 “只享收益、不担责任” 的好事,以后再也站不住脚。
而且别以为把 “挂靠费” 改成 “管理费”“服务费” 就能绕过去。法院认定的核心是法律实质:如果这笔费用的本质就是出借资质的对价,不管叫什么名字,都不会得到支持。更值得警惕的是第二十二条的配套规则:法院审理中发现资质借用等违法线索,要通报、移送建设行政主管部门;涉嫌犯罪的,还要移送侦查机关。也就是说,一场民事官司打完,事情未必就结束了。钱没要到,反而可能引来行政处罚,甚至刑事追责,得不偿失。
有人会问:挂靠协议无效了,那真正干活的施工队伍,是不是工程款就打水漂了?并非如此。新规明确了底线:建设工程质量合格的,借资质一方可以参照双方关于工程款的约定,请求被挂靠企业支付折价补偿。也就是说,只要工程质量达标,实际施工的队伍不会白干,能拿到对应工程价值的补偿。但这笔钱不是按有效合同全额主张,更不是想拿多少拿多少。
而很多人关心的 “能不能直接找发包人要钱”,新规也划清了清晰边界:
挂靠项目最容易出问题的环节,就是农民工工资。上游企业和挂靠方互相扯皮、项目部撤场、实际控制人失联,最后工人拿着考勤记录讨薪无门,这类场景行业里屡见不鲜。
这次新规专门筑牢了民生底线:农民工有权依据《保障农民工工资支付条例》,请求建设单位、施工总承包单位、分包单位等先行垫付、先行清偿拖欠工资。也就是说,不管挂靠双方怎么结算、官司打多久,农民工的工资不能等、不能拖。资质挂靠的乱象,不能让一线劳动者买单。哪怕合同被认定无效,工资支付的责任链条也不会因此断裂。
从 6 月 30 日起,所有新受理的一审建设工程施工合同纠纷,都将适用这份新司法解释。指望挂靠一夜之间彻底消失,显然不现实。但可以确定的是,靠出借资质 “躺赚” 的路子,司法层面已经彻底堵死了。出借资质的企业,可能钱没赚到,反而惹上行政甚至刑事风险;借资质接工程的队伍,也不能再抱着 “干完活直接找甲方要钱” 的侥幸。
建筑行业很多乱象,根源就在于 “重资质、轻能力”,牌子比实干值钱,责任层层往下转嫁。而新规的导向很清晰:有资质的企业,不能只做一个空壳;真正做工程的队伍,也不能总靠借别人的名头生存。靠一张资质吃遍天的日子,已经走到头了。行业走向规范从来不是坏事 —— 让真正干活的人拿到应得的收益,让责任和权利对等,才是长久发展的根基。
