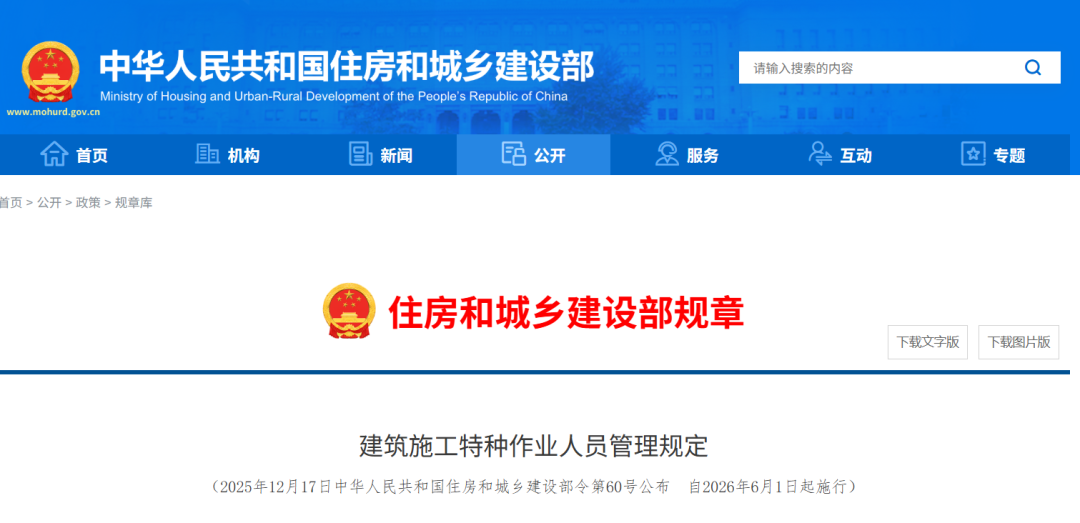

2026 年 6 月 1 日,住建部第 60 号部令《建筑施工特种作业人员管理规定》将正式施行,标志着我国建筑施工特种作业人员管理进入法治化、数字化、科学化的新阶段。这是继 2008 年旧规发布 17 年来的首次重大更新,从部门规范性文件升级为部门规章,法律位阶显著提升,管理要求更趋严格。

新规在年龄限制、工时管理、记分机制、企业责任等多个维度进行了系统性重构,直接关系到全国约 800 万建筑特种作业人员的就业权益与生命安全。其中,取消 60 岁年龄上限、4 小时强制休息制度、12 分记分管理等核心条款,不仅是政策字面上的变化,更涉及企业和一线从业人员日常操作的深层调整,对建筑行业的用工模式、安全管理、成本结构产生深远影响。
当前,建筑行业正面临严峻的劳动力老龄化危机。据统计,全国建筑业从业人员超 5000 万,其中 50 岁以上占比达 35%,60 岁以上超 800 万人。同时,30 岁以下从业者占比不足 15%,且呈持续下降趋势。在此背景下,新规的实施既是应对行业困境的必然选择,也是推动建筑业高质量发展的重要举措。
本文将从企业合规经营、劳动力市场变化、工时管理重构、记分机制作用以及地方配套政策五个维度,深入分析新规实施后的多方面影响,为建筑企业和从业人员提供全面的政策解读和应对策略。
一、新规调整对建筑企业合规经营及人力成本的影响
1.1 强制休息制度带来的人员配置需求激增
新规第二十三条第八项明确规定:特种作业人员连续作业不得超过 4 小时,间隔休息时间不得少于 1 小时。这一规定将以往倡导性的工间休息,变为用人单位必须执行的强制性规定,对建筑企业的人员配置产生了革命性影响。
根据测算,以一个建筑面积为 10 万平方米的装配式住宅项目为例,关键岗位特种作业人员约需 40-50 人,若按 4 小时强制休息制度执行,人力成本将直接增加 50%-80%。具体影响体现在:
塔吊司机岗位的人员配置需求最为突出。以往 1 名塔吊司机可完成全天作业,现在必须配置 2-3 名司机轮换。按照塔吊司机月工资 12000-15000 元计算,单个岗位年成本将从 15-18 万元增加到 30-45 万元,增幅达100%-150%。
施工升降机、物料提升机等垂直运输设备同样面临人员倍增压力。这些设备的操作人员必须严格执行 4 小时休息制度,导致原本 1 人 1 机的配置模式必须改为 2-3 人轮岗,企业需额外招聘 50%-100% 的操作人员。
更为复杂的是,强制休息制度不仅影响特种作业人员本身,还会产生连锁反应。以塔吊作业为例,塔吊一旦按规定停工休息,下方的钢筋工、木工、混凝土工等岗位都需同步停工,影响整体施工进度。这就要求企业在施工组织设计中必须预留轮换缓冲时间,不能单纯掐着秒表算进度。
1.2 体检与培训成本的刚性增加
新规对 60 岁以上特种作业人员实行年度体检制度,体检费用由企业承担。根据各地标准,建筑工人专项体检费用一般在 300-600 元 / 次。以一个拥有 200 名特种作业人员的中型建筑企业为例,假设其中 30% 为 60 岁以上人员,每年需承担的体检费用约为 1.8-3.6 万元。
更为沉重的是培训成本。新规将首次取证人员的实习期从 3 个月延长至 6 个月,且必须由 6 年以上经验的老师傅带教,实习期内不得独立作业。这一规定带来的成本增加包括:
带教人员成本:老师傅在带教期间无法独立作业,相当于企业支付 1.5-2 人的工资完成 1 人的工作量
培训直接费用:特种作业培训费用一般为 400-1500 元 / 人,加上 6 个月实习期的人工成本,人均培训成本高达 6000-8000 元
效率损失成本:实习期间的工作效率仅为熟练工的 30%-50%,企业需承担额外的工期延误成本
以 10 万平方米项目为例,若需新增 10 名特种作业人员,仅培训相关成本就达6-8 万元,加上效率损失,总成本可能达到 10-15 万元。
1.3 电子考勤与监管系统的技术投入
新规要求企业必须建立完善的电子考勤和监管系统。施工现场需配备门禁系统,采用人脸识别、指纹识别等技术实现电子打卡,考勤数据实时上传全国建筑工人管理服务信息平台。
技术投入主要包括:
硬件设备采购:人脸识别考勤机、门禁系统、监控设备等,单个项目投入约 5-10 万元
软件系统建设:与全国监管平台对接的企业端系统,开发或采购成本约 10-20 万元
系统维护费用:每年需支付系统维护、数据存储等费用 2-3 万元
此外,企业还需配备专门的系统管理人员,负责日常数据维护和异常情况处理,增加了人力成本支出。
1.4 违法成本的大幅提升
新规大幅提高了违法处罚标准,企业面临的合规风险显著增加:
使用无证人员的处罚从原来的 1-3 万元提高到 10-20 万元,逾期不改的,处 10-20 万元罚款,对直接负责的主管人员和其他直接责任人员处 2-5 万元罚款。
未按规定安排实习或安排实习期内独立作业的,处 1-5 万元罚款;造成危害后果的,处 5-10 万元罚款。
违反强制休息制度安排疲劳作业的,处 1-5 万元罚款;造成危害后果的,处 5-10 万元罚款,对单位直接负责的主管人员和其他直接责任人员处 5000 元以下罚款。
更为严重的是,企业的合规情况将纳入信用评价体系,直接影响招投标资格。违规企业可能面临招投标受限、安全生产许可证被暂扣或吊销等后果。
1.5 不同规模企业的差异化影响
新规对不同规模建筑企业的影响呈现明显的差异化特征:
大型建筑企业凭借较强的资金实力和管理基础,能够相对从容地应对新规要求。它们通常拥有完善的人才储备体系,能够快速调配人员满足 4 小时休息制度的要求。同时,大型企业的合规管理体系较为健全,在电子考勤系统、培训体系等方面已有一定基础,边际成本增加相对有限。
中小型建筑企业面临的压力最为严峻。这些企业普遍存在 **"一人多岗、一岗多人"** 的现象,人员流动性大,难以建立稳定的特种作业人员队伍。4 小时休息制度要求下,它们需要立即增加 50%-100% 的操作人员,人力成本压力巨大。同时,中小型企业的资金实力有限,难以承担电子考勤系统、培训设施等大额投入。
根据行业调研,中小型建筑企业的合规成本预计将增加 30%-50%,这对于利润率本就不高的中小企业而言,无疑是雪上加霜。部分依赖低价竞标的小微企业可能面临 **"要么补齐资质、规范用工,要么退出市场"** 的困境。
二、取消 60 岁限制对建筑行业劳动力市场及老工人继续从业的影响
2.1 建筑行业老龄化现状与劳动力短缺危机
建筑行业的老龄化问题已到了刻不容缓的地步。根据最新统计数据,全国建筑业从业人员平均年龄已达 43.6 岁,50 岁以上占比超过 35%。更为严峻的是,30 岁以下从业者占比不足 15%,且呈持续下降趋势。2026 年一季度,新增注册工人中 30 岁以下占比仅 8.2%,而 2020 年这一数字还是 23%。
在特种作业人员群体中,老龄化问题更为突出。据住建部统计,全国建筑施工特种作业人员中,55-60 岁的占比达 18%。这些老工人大多是干了二三十年的技术骨干,在电工、焊工、架子工、塔吊司机等关键岗位上发挥着不可替代的作用。
劳动力短缺的后果已经显现。据人社部最新数据,2026 年建筑业一线工人缺口已达200 万人,平均年龄突破 50 岁。更关键的是人口结构在变 ——2025 年我国新增劳动力比十年前少了 40%,外卖、快递这些新业态又在抢人,工地自然成了 "备胎"。
2.2 老工人继续从业意愿强烈
尽管面临年龄限制的困扰,70% 以上的 60 岁建筑工人仍希望继续从业。他们的从业意愿源于多重因素:
经济压力是首要原因。许多老工人的子女尚未完全独立,他们需要继续工作以补贴家用。一位 60 岁的瓦工师傅表示:"想为孙子再干十年"。对于这些老工人而言,建筑工作是他们唯一熟悉和擅长的职业,离开工地意味着失去主要经济来源。
技能价值的认同也是重要因素。老工人们普遍认为,自己的技术水平和工作经验是宝贵的财富。在他们看来,大部分 60 岁出头的建筑工人还有能力继续干,也需要这份工作,既是为了养活自己,也想着能为下一代减轻些负担。
职业认同感和情感依赖同样不可忽视。一些建筑从业者对自己工作有强烈的职业认同感和自豪感,享受着项目从图纸变成现实的成就感,也享受着给年轻人分享经验、让他们少走弯路的成就感,所以不愿意轻易离开。
2.3 取消年龄限制的积极效应
新规取消 60 岁年龄上限,实行 **"健康导向、动态管理"** 模式,年满 18 周岁,身体健康、体检合格,无妨碍特种作业的疾病,就能持证上岗。这一变化带来了多重积极效应:
缓解劳动力短缺压力。据估算,取消 60 岁限制后,全国可增加约 200-300 万可从业的熟练技工,有效缓解建筑行业的用工荒。特别是在技术含量较高的特种作业岗位上,老工人的留任能够确保工程质量和施工安全。
降低企业培训成本。培养一名合格的特种作业人员通常需要 2-3 年时间,而老工人的技术和经验是无法通过短期培训获得的。留住这些熟练技工,企业可以节省大量的培训成本和时间成本。以塔吊司机为例,培养一名合格的塔吊司机需要至少 2 年的实操经验,而一名 55 岁的老司机至少还能工作 5-10 年,为企业创造可观的价值。
传承技艺和经验。老工人在长期实践中积累的宝贵经验,是建筑行业的无形资产。通过 "师带徒" 模式,老工人能够将自己的技艺传承给年轻一代,确保建筑行业的技术传承不断档。
提升施工安全水平。住建部数据显示,2024 年建筑行业特种作业事故中,因经验不足、操作不规范导致的占比超 60%,而 60 岁以上熟练技工事故率仅为年轻人的1/3。保留老技工就业通道,既能缓解行业 "技工荒",又能发挥 "传帮带" 作用,提升工地整体安全水平。
2.4 健康管理机制的建立与实施
取消年龄限制并不意味着 "放任不管",新规建立了严格的健康管理机制:
体检要求方面,60 岁以上人员必须每年进行一次专项体检,提交二级及以上医院出具的体检合格报告。体检项目包括心电图、血压、心肺功能、血常规等,重点排查高血压、心脏病、眩晕症等不适宜高处作业的疾病。体检报告有效期为 1 年,高风险岗位(如塔吊司机、架子工)需 6 个月体检一次。
岗位适配管理方面,企业需根据老工人的身体状况合理安排工作。男 60-65 岁、女 55-60 岁的工人,只要体检合格、岗位适配、买足保险,就能正常工作;但男 65 岁以上、女 60 岁以上,不得从事建筑特种作业,这是绝对红线。同时,对 60 岁以上工人原则上不安排夜班、高温、高空等高风险作业,每日总工时不超过 8 小时。
动态健康监测方面,企业应当关注建筑施工特种作业人员的身体、心理状况和行为习惯,对其定期进行健康检查,并加强心理疏导。年龄超过 60 周岁从事建筑施工特种作业的人员,应当按照规定每年体检 1 次,并将体检报告提交考核发证机关。
2.5 市场反应与行业影响
取消 60 岁限制的政策一经发布,在建筑行业引起了强烈反响:
老工人群体普遍欢迎。这一政策给了他们继续凭手艺吃饭的权利,不用再担心到龄被清退,不用再偷偷打黑工,合法持证、有保险、有保障,干活更安心、更有尊严。许多老工人表示,只要身体允许,愿意继续为建筑事业贡献力量。
企业态度分化明显。技术密集型企业和重视质量的企业普遍支持这一政策,认为老工人的技术和经验是企业的宝贵财富。而一些追求低成本、快周转的企业则担心老工人的工作效率和安全风险。但总体而言,企业认识到在当前劳动力短缺的背景下,留住老工人是必然选择。
行业专家给予积极评价。专家认为,取消年龄限制是兼顾民生就业与行业发展的科学决策。它既为身体条件满足岗位要求的资深从业人员保留了继续从事特种作业的通道,又通过建立常态化的年度健康检查机制,对其上岗条件实施动态管理,是防范因年龄增长可能带来作业风险的重要制度设计。
三、工时管理重构的应对策略及对企业人力配置的影响
3.1 工序配合难题的系统性解决方案
4 小时强制休息制度的实施,给建筑施工的工序配合带来了前所未有的挑战。施工现场各工种相互关联、环环相扣,一个环节停工,后续工序都会受到影响。以塔吊作业为例,塔吊一旦按规定停工休息,下方的钢筋工、木工、混凝土工等岗位都需同步停工。这种连锁反应如果处理不当,将严重影响施工进度。
针对这一难题,行业内已经探索出一系列系统性解决方案:
建立工序协调委员会。成立由业主、设计、施工、监理等各方代表组成的 BIM 协同小组,明确各参与方的职责(如设计方负责模型准确性、施工方负责工序执行反馈)。该委员会需明确层级汇报机制,规定每日下午召开 "次日工序衔接碰头会",专门解决跨专业、跨工种的穿插作业冲突。
编制专项策划方案。在施工组织设计的基础上,需单独编制《工序穿插专项策划方案》。该方案需基于总进度计划,利用 BIM 技术模拟施工全过程,明确关键线路上的工序逻辑关系。通过可视化建模、多源信息集成、动态流程优化及实时反馈控制,有效破解传统模式的痛点。
实施动态协同控制。构建以关键节点为核心的动态协同控制机制,通过建立工序间的逻辑关联图谱,明确每个阶段的输入输出关系,利用时间窗约束算法对施工计划进行实时校验。制定详尽的工序交接管理制度,明确各环节的交付标准、验收流程及责任主体。
签订穿插施工补充协议。明确各方权责利,设立联合值班制度,加强沟通;通过案例培训提升认知。同时,搭建智慧工地平台,集成视频监控、定位打卡、任务派发等功能;实行 "日清日结" 机制,当日问题当日闭环。
3.2 弹性排班模式的创新与实践
为应对 4 小时强制休息制度,建筑企业正在探索各种弹性排班模式:
多班制作业模式。实行四班两休或三班两休等弹性排班模式,确保在连续作业过程中,操作人员每 24 小时至少保证连续工作 8 小时,并拥有 8 至 10 小时的法定或约定休息日。例如,塔吊司机可以实行三班倒,每班工作 4 小时,确保设备 24 小时运转的同时满足休息要求。
错峰作业安排。根据工种特点和工序需求,合理安排不同工种的作业时间。例如,早上提前开工,傍晚延迟收工,中午高温时段休息,保证施工人员有充足的休息时间,降低高温时段作业风险。对于必须连续作业的工序,可以采用人员轮换的方式,确保作业不中断。
分段作业模式。将一天的工作时间划分为多个 4 小时段,每个时段安排不同的作业内容。例如,早班 8-12 点,休息 1 小时,下午 2-6 点再干;或者分两班,每班 4 小时,中间完整休息。这种模式既满足了休息要求,又保证了工作时间。
个性化作业安排。用人单位须根据人员年龄、健康、作业环境合理安排作业内容与时段。高龄人员(≥60 岁)优先安排低强度、短时长作业,避开高温、高空、夜间等高风险时段;特殊环境(高温、严寒、密闭空间、高处等)缩短单次作业时长、增加休息频次;夜间作业严格控制时长,不得连续安排夜间作业,保障充足睡眠。
3.3 技术手段在计时与证据认定中的应用
为确保 4 小时休息制度的严格执行,企业必须建立可靠的计时与证据认定体系。这不仅是合规要求,也是保障工人权益的重要手段。
电子考勤系统的全面部署。施工现场需配备门禁系统,采用人脸识别、指纹识别等生物识别技术实现电子打卡,考勤数据实时上传全国建筑工人管理服务信息平台,做到人员进出可追溯、在岗状态可查询。特种作业岗(如塔吊司机、焊工)的考勤需与 "持证上岗" 联动,系统自动校验人员证书有效期,过期未复审者禁止打卡并触发安全预警。
智能监控与定位技术。全国统一工程监管平台集成了工地人脸识别、GPS 定位、电子考勤、社保与证书数据,全部联网运行。关键岗位履职、隐患整改、特种作业全程线上留痕,线下无记录视为未履职。这种全方位的监控体系,确保了作业时间的准确记录。
作业记录仪的规范使用。执法记录仪应对屏幕操作过程、现场环境、在场人员进行不间断录制,录像文件名应在笔录附件中注明。导出操作和校验计算过程应被执法记录仪清晰录制,形成完整的证据链。在实际应用中,特种作业人员需佩戴作业记录仪,全程记录作业过程,确保休息时间的真实性。
工时管理软件的开发应用。企业正在开发专门的工时管理软件,通过手机 APP、智能手环等设备,实时记录工人的作业时间和休息时间。软件能够自动计算连续作业时长,在接近 4 小时时发出提醒,并自动安排休息时间。同时,软件还能生成各类统计报表,便于企业进行工时管理和成本核算。
3.4 企业人力配置的深度调整策略
4 小时强制休息制度的实施,要求企业对人力配置进行深度调整:
建立人员储备池。企业需要建立充足的特种作业人员储备池,确保关键岗位有 2-3 名备用人员。这不仅是满足休息制度的需要,也是应对人员流动和突发情况的必要措施。根据测算,企业的特种作业人员配置需要增加 50%-100%。
实施 "1+N" 配置模式。对于塔吊、施工升降机等关键设备,采用 "1 名熟练工 + N 名辅助工" 的配置模式。熟练工负责关键操作,辅助工负责准备、清理等辅助工作。在熟练工休息时,辅助工可以完成部分工作,减少设备闲置时间。
推进技能多元化培训。鼓励特种作业人员学习多种技能,成为 "一专多能" 的复合型人才。例如,塔吊司机可以同时培训为信号司索工,在休息时间可以从事信号指挥工作。这种模式既提高了人员利用率,又增强了企业的用工灵活性。
优化薪酬激励机制。为适应新的工作模式,企业需要重新设计薪酬体系。可以采用 "基本工资 + 绩效工资 + 轮班补贴" 的结构,对在特殊时段(如夜间、高温时段)工作的人员给予额外补贴。同时,建立技能等级工资制,鼓励工人提升技能水平。
3.5 施工进度管理的适应性调整
4 小时强制休息制度对施工进度产生了直接影响,企业必须对进度管理进行适应性调整:
预留缓冲时间。在施工进度计划中,必须预留充足的缓冲时间,不能再单纯掐着秒表算进度。根据经验,总工期需要增加 10%-15% 的缓冲时间,以应对休息制度带来的效率损失。
优化资源配置。通过增加设备投入、优化材料供应等方式,部分弥补人员休息带来的时间损失。例如,在资金允许的情况下,可以增加塔吊、施工升降机等关键设备的数量,确保在人员休息时设备能够继续运转。
改进施工工艺。推广装配式建筑、BIM 技术等先进施工方法,减少现场作业时间。装配式建筑能够将大量作业转移到工厂进行,减少了现场特种作业的时间需求。
加强进度监控。建立实时的进度监控系统,及时发现进度偏差并采取纠正措施。通过信息化手段,实现对各工序进度的动态跟踪,确保总体进度目标的实现。
四、记分管理机制对从业者行为规范及安全事故防范的作用
4.1 12 分记分制度的设计逻辑与创新特征
新规第三十四条引入的12 分记分管理制度,是建筑行业安全管理的重大创新。这一制度借鉴了交通管理的成功经验,将其创新性地应用于建筑特种作业人员管理领域。
记分制度的核心设计包括:
记分周期:与资格证书有效期一致,为 3 年,满分 12 分
记分原则:违章作业一次就记一次分,分数跨省累积 —— 你在江苏违章记了分,到广东照样算在总分数里,跑不掉的
记分标准:根据违章行为的严重程度,单次记分从 1 分到 12 分不等
记分后果:累积记分达到 12 分的,资格证书不予延期,证书有效期满后自动作废
这一制度的创新之处在于实现了 **"三个转变"**:从一次性处罚转变为累积式惩戒,从地域限制转变为全国联网,从事后处罚转变为过程管控。
4.2 记分标准的细化与执行机制
虽然具体的记分标准尚未完全公布,但从已有的信息可以看出,记分标准将根据违章行为的性质和严重程度进行差异化设计:
严重违章行为(记 12 分):
无证上岗、证件过期上岗
伪造、涂改、倒卖、出租、出借证书
发生重大安全事故且本人负有责任
疲劳作业(连续干超 4 小时不休息)、酒后上岗
较重违章行为(记 6 分):
违章指挥
实习期内独立作业
借用他人证书
违反安全操作规程
一般违章行为(记 3 分):
未参加安全技术交底
不戴安全帽、不系安全带
违规操作设备
未按规定参加安全教育培训
轻微违章行为(记 1-2 分):
作业前未检查设备
安全防护用品佩戴不规范
作业现场未设置警示标志
记分的执行采用 **"当场记录、实时上传"** 的机制。县级以上地方人民政府住房城乡建设主管部门发现建筑施工特种作业人员违反相应工种操作规则作业的,应当予以记录并作相应记分。记分记录通过全国工程质量安全监管信息平台实现跨省共享,确保记分的权威性和有效性。
4.3 学习减分机制的人性化设计
新规在严格管理的同时,也体现了人性化关怀,引入了学习减分机制。如果违章不是主观故意的、也没造成严重后果,可以通过学习安全生产课程来申请减分。
学习减分机制的具体设计包括:
减分标准:完成住建部门认可的安全教育,可按学时抵扣记分,单次最高抵扣 2 分,周期内累计不超 6 分
学习形式:包括线上培训、线下集中培训、安全知识竞赛等多种形式
学习内容:主要包括安全生产法律法规、操作规程、事故案例分析、应急处置技能等
减分程序:从业人员通过 "建筑施工特种作业人员管理系统" 申请减分,上传学习证明材料,经审核通过后予以减分
这一机制的设计理念是:给人改正的机会,但不纵容严重违章。对于偶尔的轻微违章,通过学习教育的方式给予纠正;但对于严重违章行为,必须进行严厉处罚,直至取消从业资格。
4.4 对从业者行为规范的深远影响
记分管理机制的实施,对建筑特种作业人员的行为规范产生了深远影响:
从 "要我安全" 到 "我要安全" 的观念转变。以往,许多特种作业人员对安全规定缺乏敬畏之心,认为 "偶尔违章没关系"。记分制度实施后,每一次违章都可能影响到自己的 "饭碗",这种压力迫使从业者必须严格遵守操作规程。一位塔吊司机表示:"现在不敢马虎了,每一个操作都要仔细检查,生怕因为一个小失误被扣了分。"
形成自我约束的行为习惯。记分制度的威慑作用,使从业者逐渐形成了自我约束的行为习惯。他们开始主动学习安全知识,自觉遵守操作规程,主动纠正身边的违章行为。这种从外部强制到内在自觉的转变,是安全生产管理的最高境界。
促进技能提升和经验交流。为了避免记分,从业者更加注重技能提升和经验积累。他们主动参加各类培训,积极向老师傅请教,在工作中互相提醒、互相监督。这种良性竞争氛围的形成,对提升整个行业的安全水平具有重要意义。
建立行业信用体系。记分记录将作为特种作业人员的 "信用档案",伴随其整个职业生涯。企业在招聘时,可以通过全国联网系统查询求职者的记分情况,优先录用记分少、信誉好的人员。这种机制将推动整个行业形成 "守信者受益、失信者受限" 的良好风气。
4.5 对安全事故防范的系统性作用
记分管理机制对建筑行业安全事故防范发挥了系统性作用:
事前预防效果显著。通过建立记分制度,形成了强大的威慑效应,使从业者在作业前必须仔细检查、规范操作。据统计,新规实施后,建筑行业特种作业事故率预计将下降 30%-40%。
事中控制更加有效。记分制度使现场管理人员拥有了更强的管理手段。当发现违章行为时,可以立即进行记分处理,这种即时性的处罚比事后处罚更有效果。同时,从业人员之间也形成了互相监督的机制,因为任何人的违章都可能影响到整个团队的利益。
事后追责更加精准。记分记录为事故调查提供了重要依据。通过查询相关人员的历史记分情况,可以判断其是否存在习惯性违章,是否具备相应的安全意识和操作技能。这种精准追责机制,使责任认定更加客观公正。
长期效应逐步显现。随着记分制度的深入实施,建筑行业的安全文化将发生根本性转变。"人人讲安全、事事讲安全、时时讲安全" 将成为行业共识,安全事故将得到根本性遏制。
五、各地围绕新规发布的实施细则与配套政策
5.1 先行地区的探索与实践
新规发布后,各地住建部门积极响应,结合本地实际情况制定了相应的实施细则。其中,浙江、江苏、广东等经济发达地区和建筑业大省走在了前列,为全国提供了可借鉴的经验。
浙江省于 2024 年 9 月 6 日发布了《浙江省建筑施工特种作业人员管理办法》,自 2024 年 12 月 1 日起施行。该办法在年龄要求上仍保持了传统的限制:男性不超过 60 周岁,女性不超过 50 周岁。但在培训要求上有所创新,规定年度安全培训时间为每年不少于 24 小时或在证书有效期内累计不少于 48 小时,持有多本证书的,年度安全培训时间按照持有证书数量累计计算。
江苏省的探索更为积极。该省于 2020 年 5 月 7 日起施行《江苏省建筑施工特种作业人员考核基地管理办法》,建立了严格的考核基地管理制度。同时,江苏省要求特种作业人员必须100% 持证上岗,并于 2022 年 10 月 1 日起实施《江苏省房屋建筑与市政基础设施工程项目施工现场技能工配备标准(试行)》,对特种作业人员的配备数量提出了明确要求。
广东省在政策创新方面表现突出。该省根据《国务院关于渐进式延迟法定退休年龄的办法》相关规定,对年龄上限进行了动态调整:2025 年 1 月 1 日起男性持证年龄上限按每四个月延迟一个月,逐步延迟至六十三周岁;女性持证年龄上限按每二个月延迟一个月,逐步延迟至五十五周岁。这种渐进式调整模式,既体现了对国家政策的响应,又给企业和个人留出了适应时间。
5.2 配套政策的差异化特征
各地在制定配套政策时,充分考虑了本地的经济发展水平、建筑业规模、劳动力结构等因素,呈现出明显的差异化特征:
经济发达地区的高标准严要求。上海、江苏、广东、浙江等沿海发达地区,普遍制定了高于国家标准的管理要求。这些地区不仅严格执行 4 小时休息制度,还在此基础上增加了更多人性化措施,如高温补贴、冬季保暖、定期体检等。同时,这些地区的企业也更有能力承担合规成本,因此政策执行力度更大。
中西部地区的渐进式推进。四川、陕西、甘肃等中西部省份,考虑到本地经济发展水平和企业承受能力,在政策执行上采取了渐进式推进的策略。例如,四川省要求报考特种作业证书必须经过专门培训并取得相应学时,但继续教育实行线上加线下的模式,以降低培训成本。
老工业基地的特殊安排。东北三省等老工业基地,由于建筑行业从业人员老龄化问题更为突出,在政策执行上给予了更多灵活性。例如,允许 60 岁以上老工人在身体条件允许的情况下,从事技术指导、质量监督等非高危岗位工作。
少数民族地区的因地制宜。新疆、西藏等少数民族地区,考虑到地理环境、民族习惯等特殊因素,在政策执行上进行了适当调整。例如,在高寒地区适当缩短作业时间,增加休息频次;在宗教节日期间给予特殊安排等。
5.3 记分标准的地方化设计
虽然国家层面的记分管理框架已经确定,但具体的记分标准仍由各地根据实际情况制定。从已发布的信息来看,各地在记分标准设计上体现了地方特色:
浙江省在记分标准设计上较为细致,将违章行为分为四个等级:严重违章(12 分)、较重违章(6 分)、一般违章(3 分)、轻微违章(1-2 分)。同时,该省特别强调了对 "未按规定参加年度安全培训" 的处罚,将其列为一般违章行为,记 3 分。
江苏省在记分管理上引入了 **"信用积分"** 概念,将记分与企业信用评价、个人职业发展挂钩。企业使用记分较多的特种作业人员,将影响其在招投标、资质升级等方面的信用评分。
广东省则在记分标准中特别强调了对 **"违反粤港澳大湾区建设相关规定"** 的处罚。随着大湾区建设的推进,该省对特种作业人员在跨境工程、重点项目中的违规行为,设置了更高的记分标准。
5.4 培训考核体系的地方创新
各地在培训考核体系建设上进行了大量创新探索:
"互联网 + 培训" 模式的推广。四川、浙江等地大力推广线上培训平台,通过网络课程、虚拟仿真、在线考试等方式,提高培训效率,降低培训成本。学员可以根据自己的时间安排学习进度,通过手机、电脑等设备随时随地参加培训。
"送教上门" 服务的开展。针对偏远地区、大型项目现场的特殊需求,江苏、广东等地开展了 "送教上门" 服务。培训讲师直接到项目现场进行集中培训,既方便了工人,又保证了培训质量。
"校企合作" 机制的建立。山东、河南等地积极推动建筑企业与职业院校合作,建立产教融合的培训体系。通过 "订单式" 培养、"工学交替" 等模式,为建筑行业输送合格的特种作业人才。
"分类分级" 培训体系的构建。各地根据不同工种的特点和要求,建立了分类分级的培训体系。例如,将特种作业分为高危类、中危类、一般类,分别制定不同的培训标准和考核要求。
5.5 监管执法的协同机制建设
为确保新规的有效实施,各地正在建立完善的监管执法协同机制:
跨部门联合执法机制。住建、应急管理、人社、工会等部门建立了联合执法机制,定期开展专项检查。特别是在记分管理、工时监督、安全检查等方面,形成了监管合力。
"双随机一公开" 监管模式。各地普遍推行 "双随机一公开" 监管模式,随机抽取检查对象,随机选派执法人员,检查结果及时向社会公开。这种模式既提高了监管效率,又增强了执法透明度。
信用监管体系建设。建立特种作业人员信用档案,将记分情况、违章记录、事故责任等信息纳入信用体系。对信用良好的人员给予激励,对信用不良的人员实施惩戒。
社会监督机制的完善。建立举报奖励制度,鼓励社会公众对违章行为进行举报。通过 12350 安全生产举报电话、微信公众号、手机 APP 等多种渠道,方便群众举报。对经查实的举报,给予举报人相应奖励。
